实务研究
个人所得税
点赞!税务:个税App提示“贷款合同编号与以往年度不一致”怎办?
发布时间:2026-04-07   来源:小陈税务08
免责申明:本站自编内容版权所有,不得转载;部分内容转载自报刊或网络,转载内容均注明来源和作者,如对转载、署名等有异议的相关方请通知我们(tfcj@tfcjtax.com,051086859269),我们将及时处理!本网站登载的财税法规政策请以官方发布的为准;本网站内容仅供学习参考之目的,所有文章内容与观点并不代表本站观点、立场,我们不对其准确性、合规性负责!如用于实务操作等等其他任何目的,所产生的法律风险与法律责任与本站无关!

近来,有部分纳税人反映在个人所得税App上填报2026年度的住房贷款利息专项附加扣除时,系统提示“贷款合同编号与以往年度不一致”,这该怎么处理呢?

别着急,今天我们就一起来看看几种可能导致“报错”的情况和处理方法吧

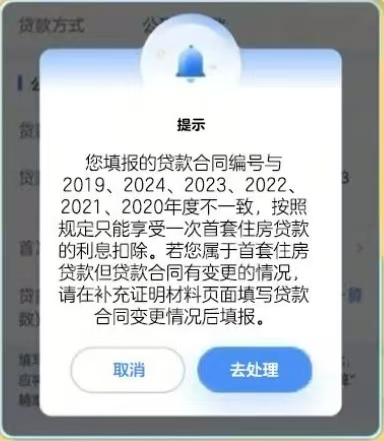

情形一:2026年度的贷款合同编号填写错误

检查本年度填报的合同编号是否存在错别字、遗漏、空格、中英文括号格式、短横线等符号格式错误。若填写有误,请及时进行修改,确保填写的合同编号准确无误。

情形二:以往年度的贷款合同编号填写错误

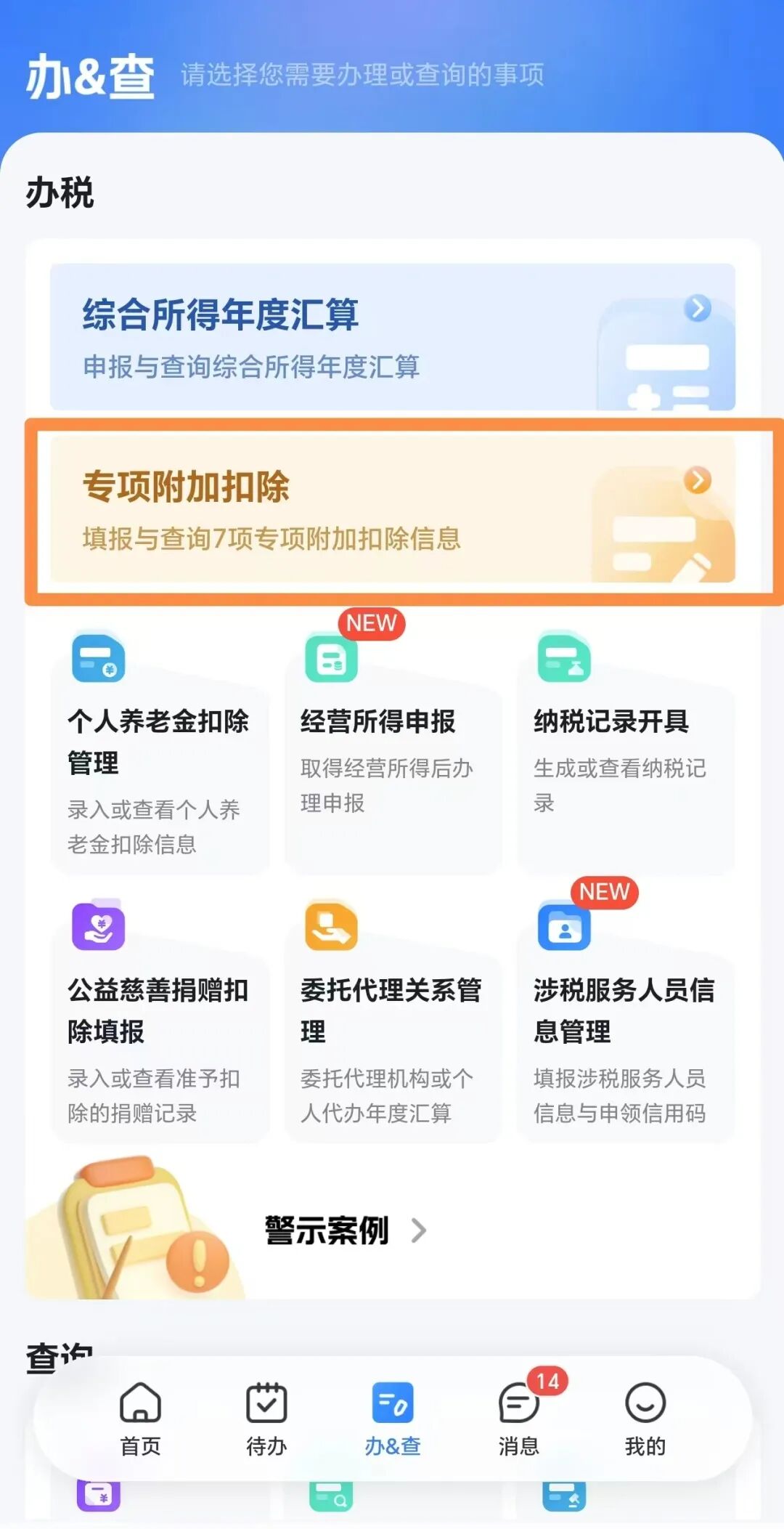

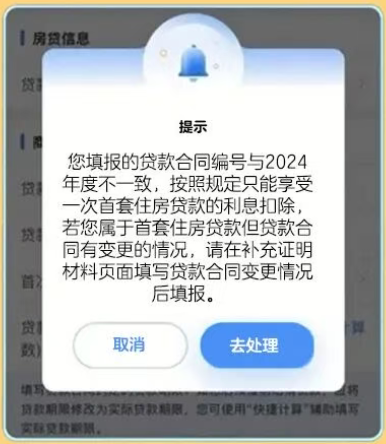

若2026年度的贷款合同编号填写无误,建议依次检查以往年度已采集的住房贷款利息专项附加扣除信息,查询步骤:点击“办&查”→点击“专项附加扣除”→选择查询年度→进入填报详情查看信息。

滑动下方图片,查看手机操作

可能存在单个年度填写错误或者多个年度填写错误两种情况。

1

单个年度贷款合同编号填写错误

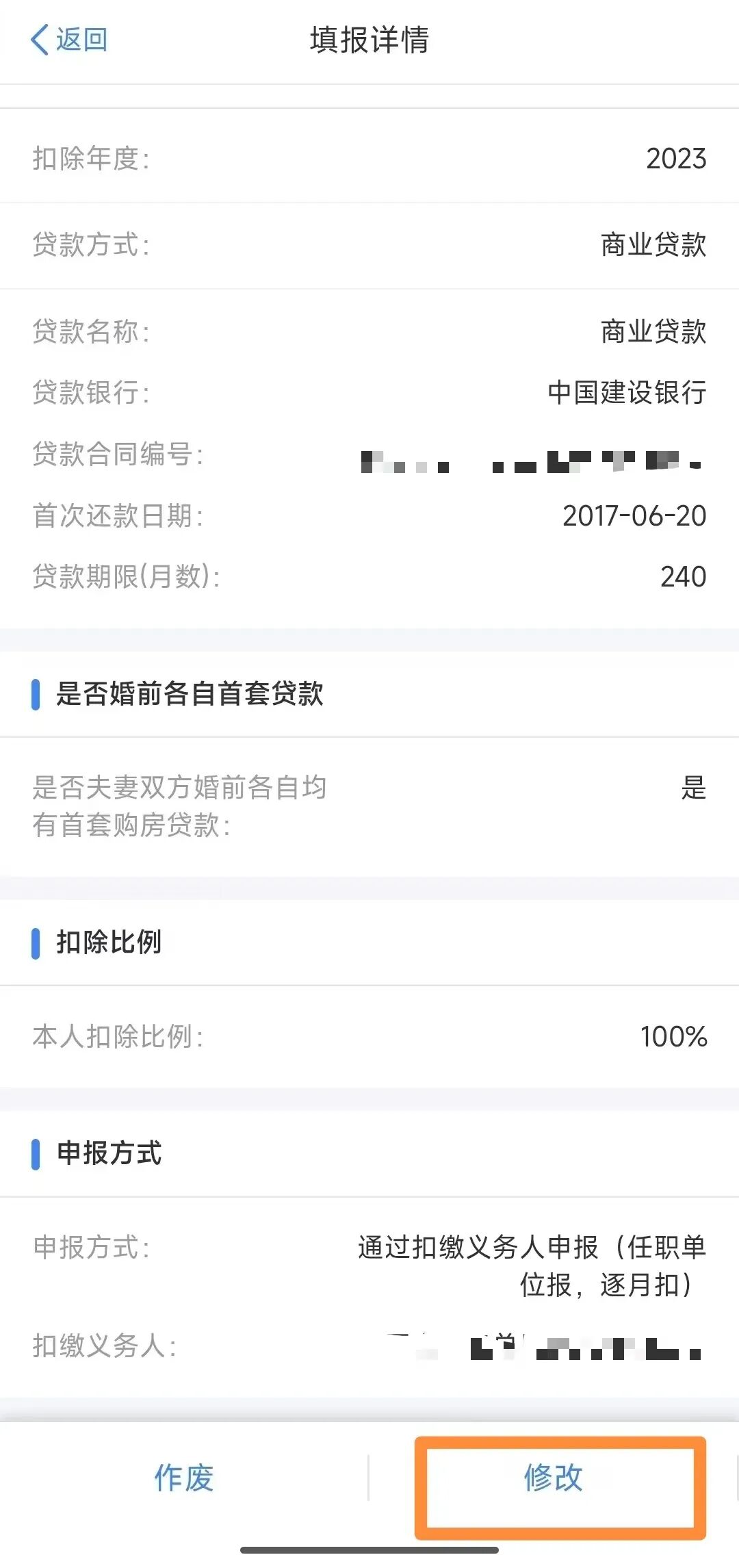

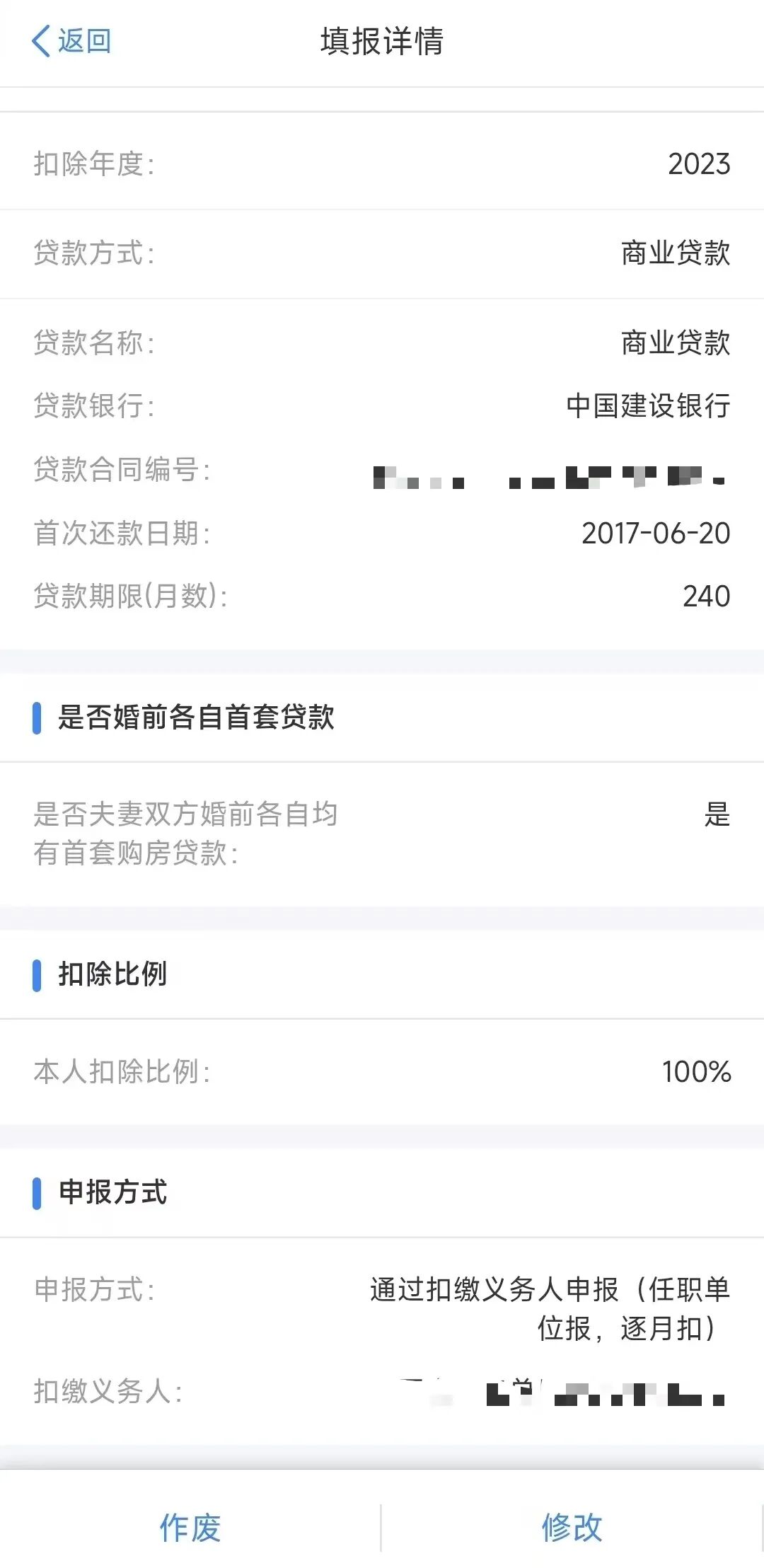

若只是某一年度的贷款合同编号填写错误,其他年度均正确的,可直接对错误年度的填报信息进行修改。

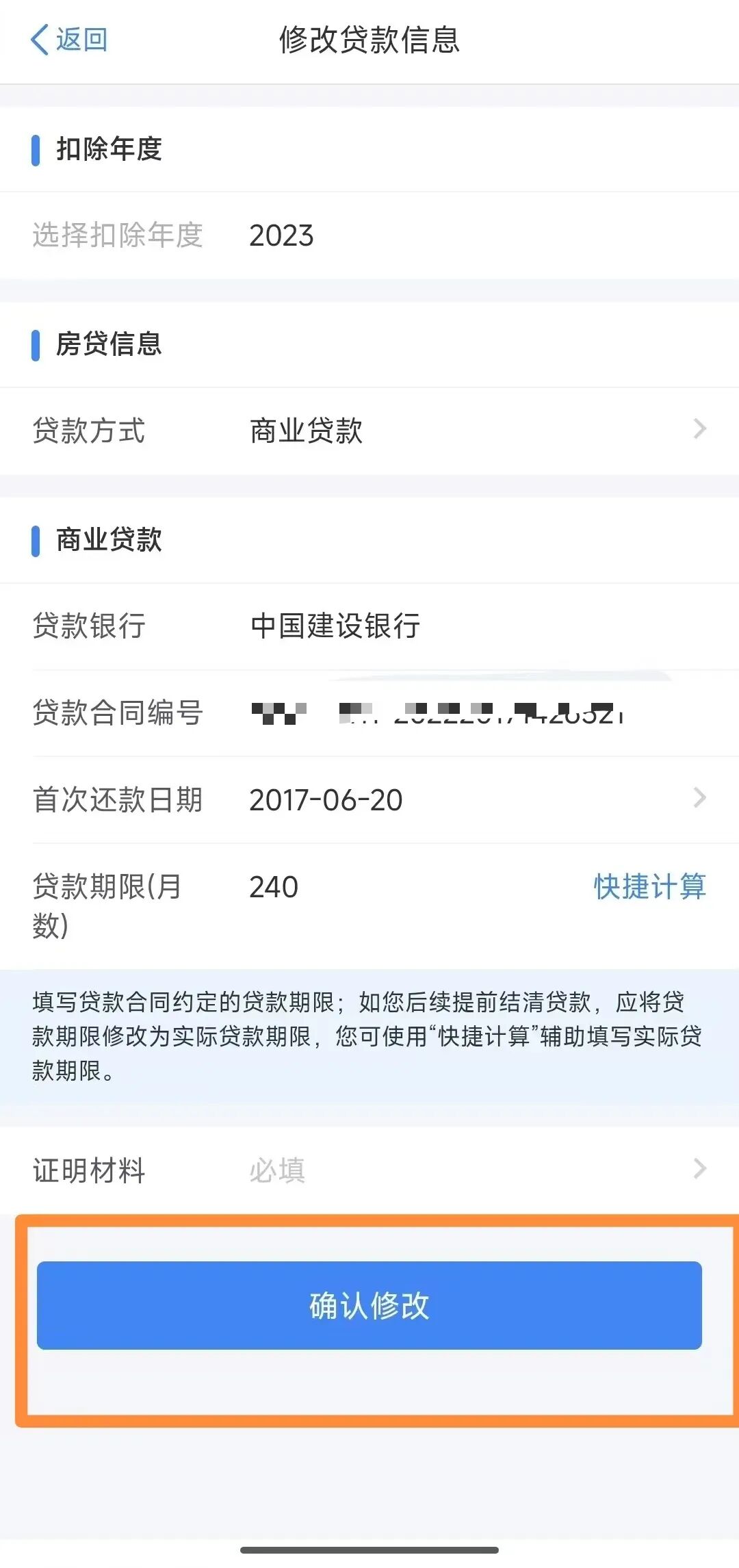

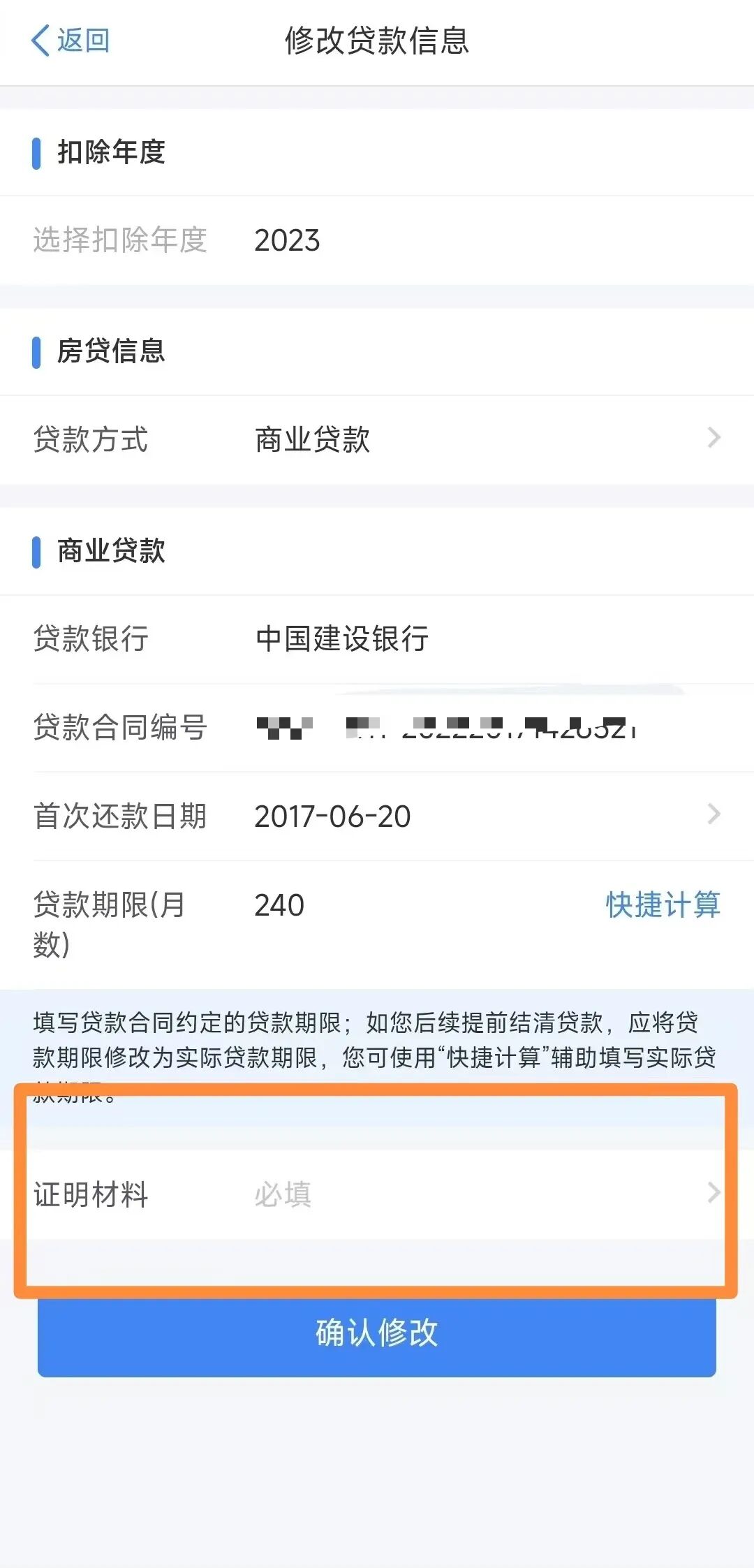

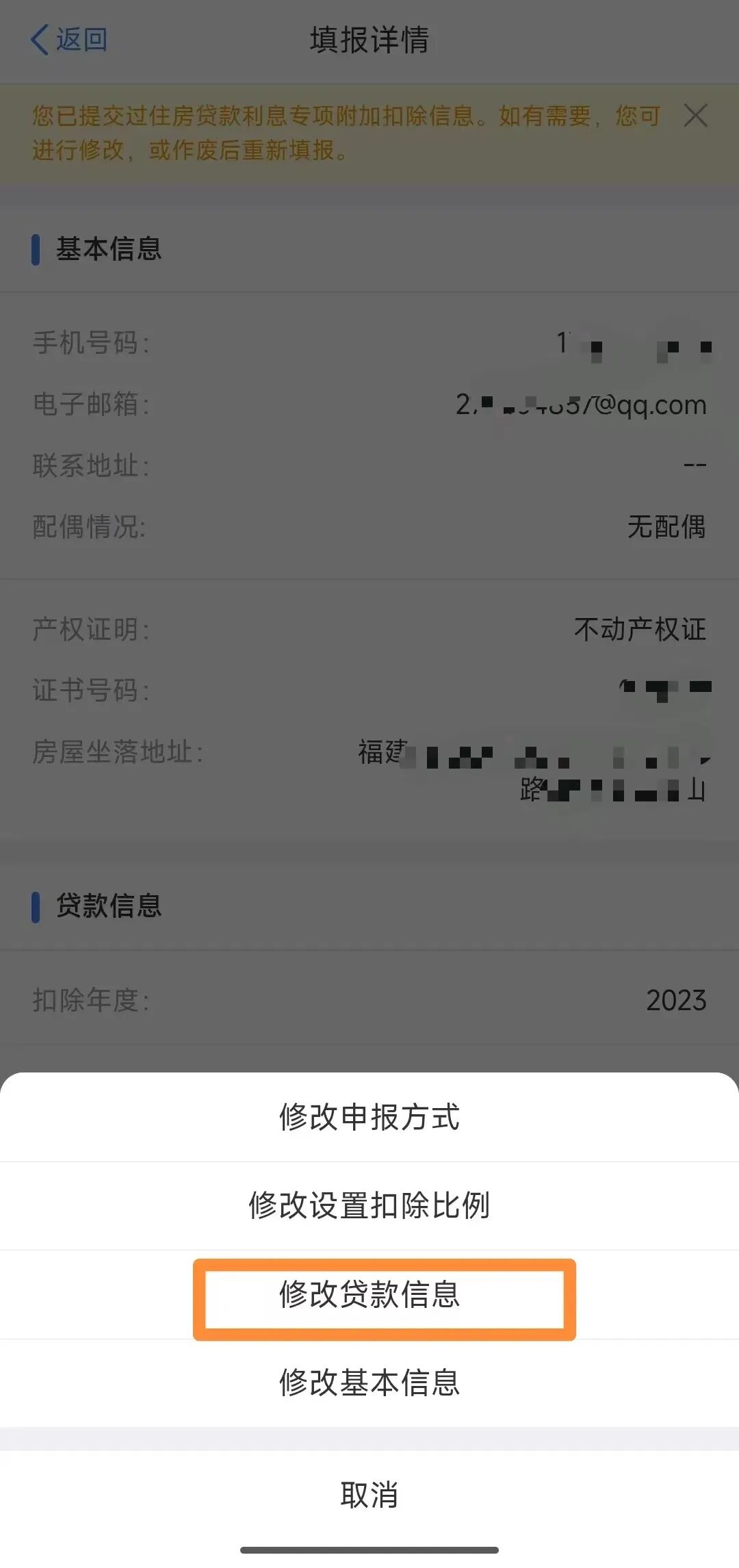

修改步骤:进入填报详情页面→点击“修改”→点击“修改贷款信息”→在“贷款合同编号”栏次填写正确的贷款合同编号→点击“确认修改”。

滑动下方图片,查看手机操作

2

多个年度贷款合同编号填写错误

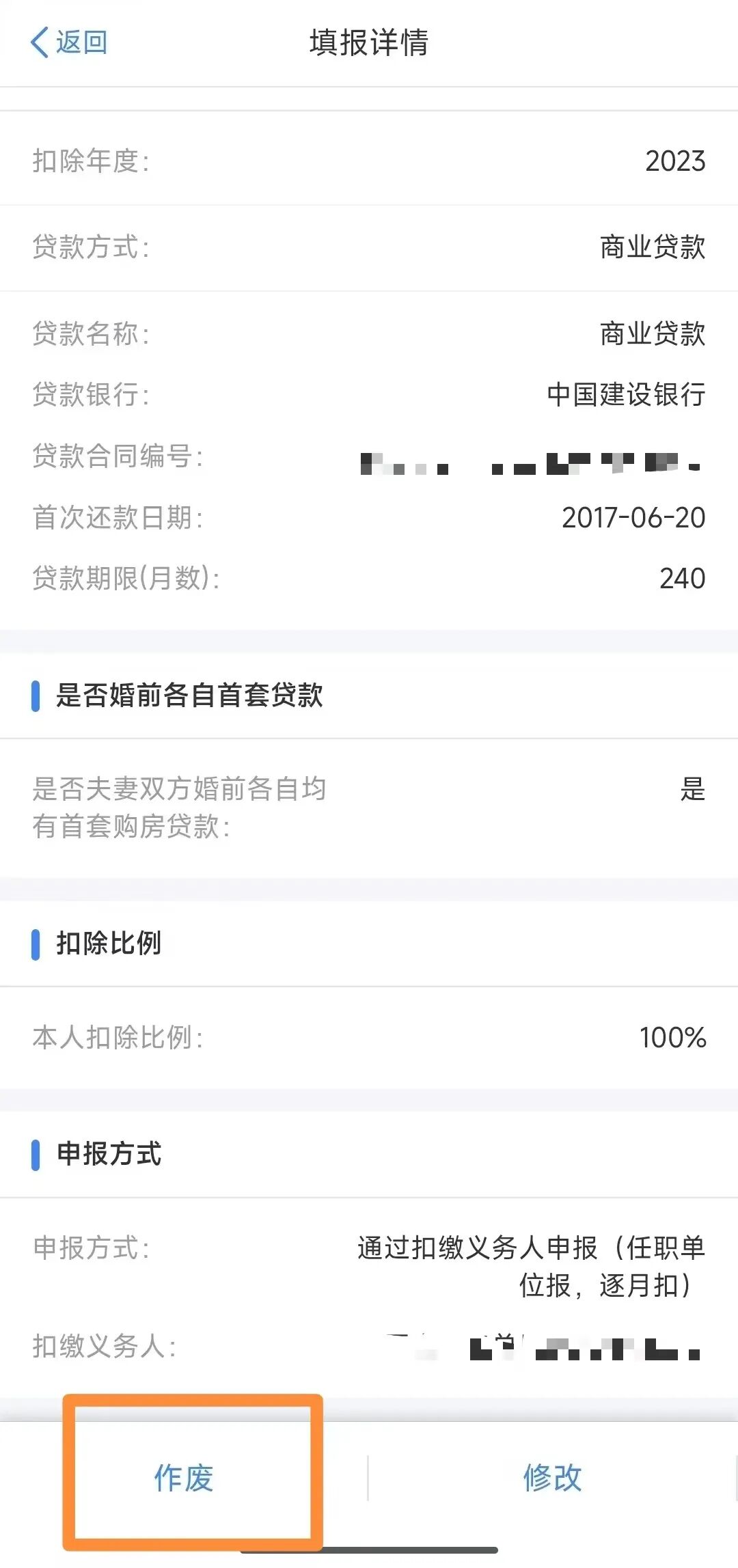

若以往存在多个年度的贷款合同编号填写错误,需作废所有错误年度的住房贷款利息专项附加扣除信息并重新填报。

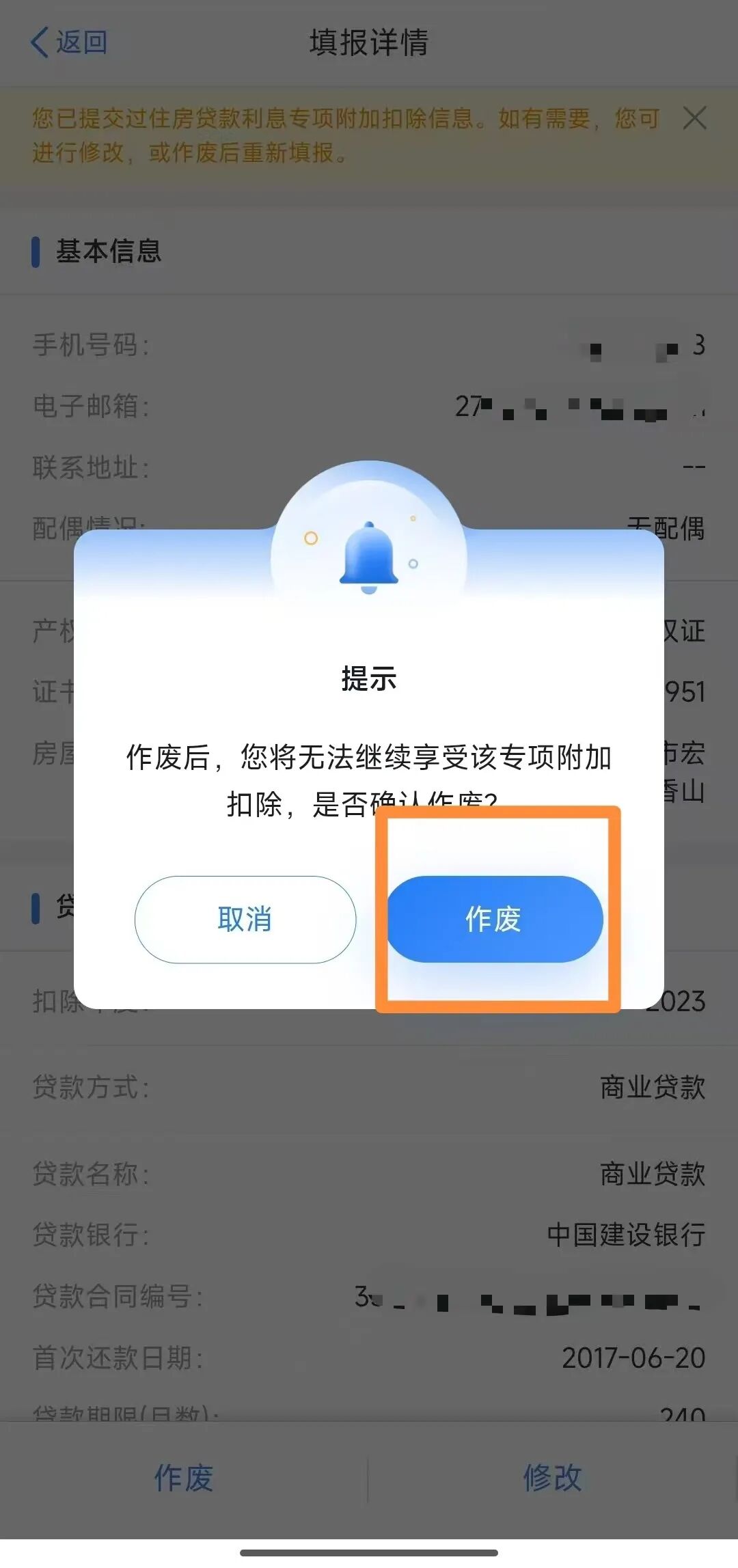

作废步骤:进入填报详情页面→点击“作废”→弹窗提示继续点击“作废”。

滑动下方图片,查看手机操作

填报步骤:点击“办&查”→点击“专项附加扣除”→选择“住房贷款利息”→选择对应年度并点击“确认”→按照步骤填写信息并提交。

情形三:住房贷款合同发生变化

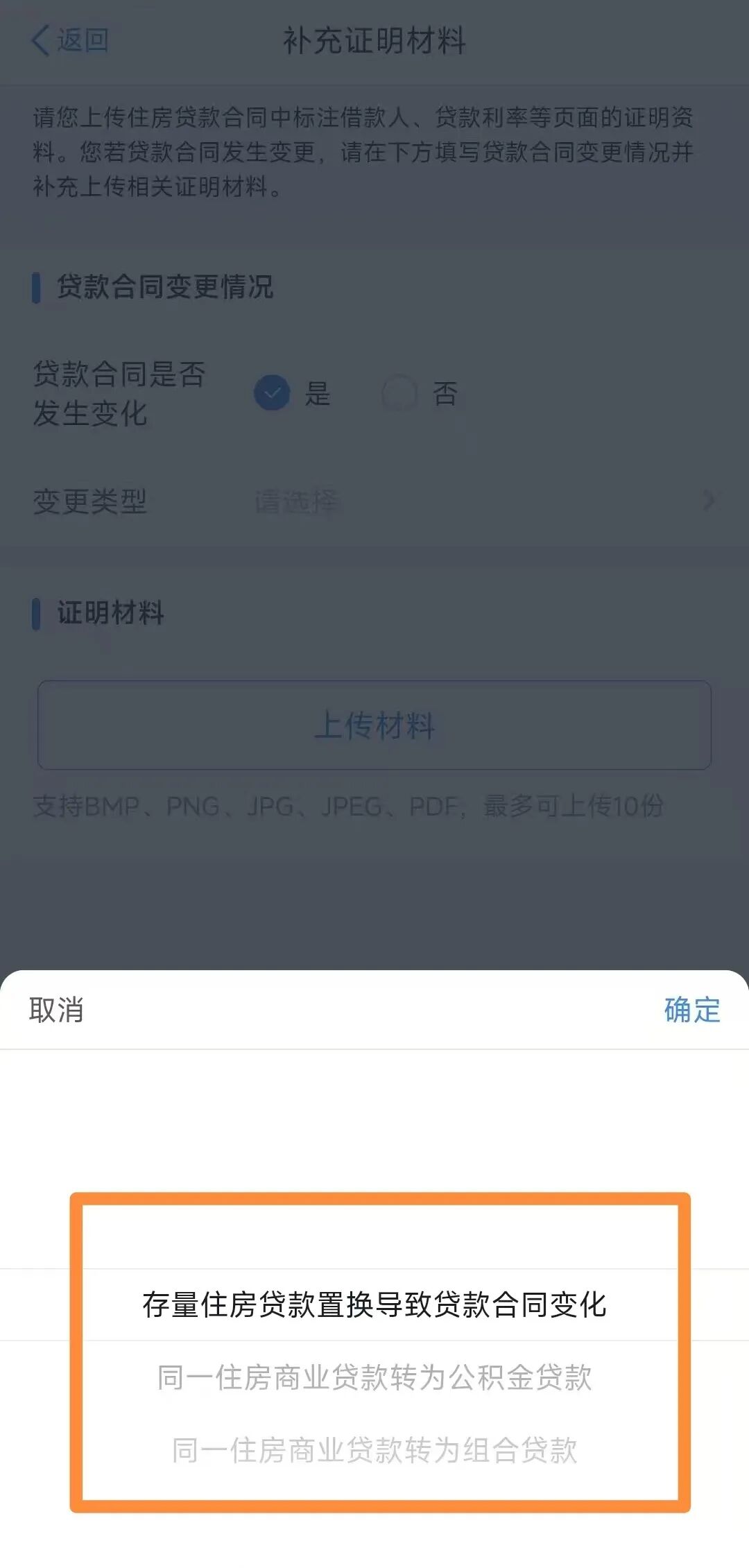

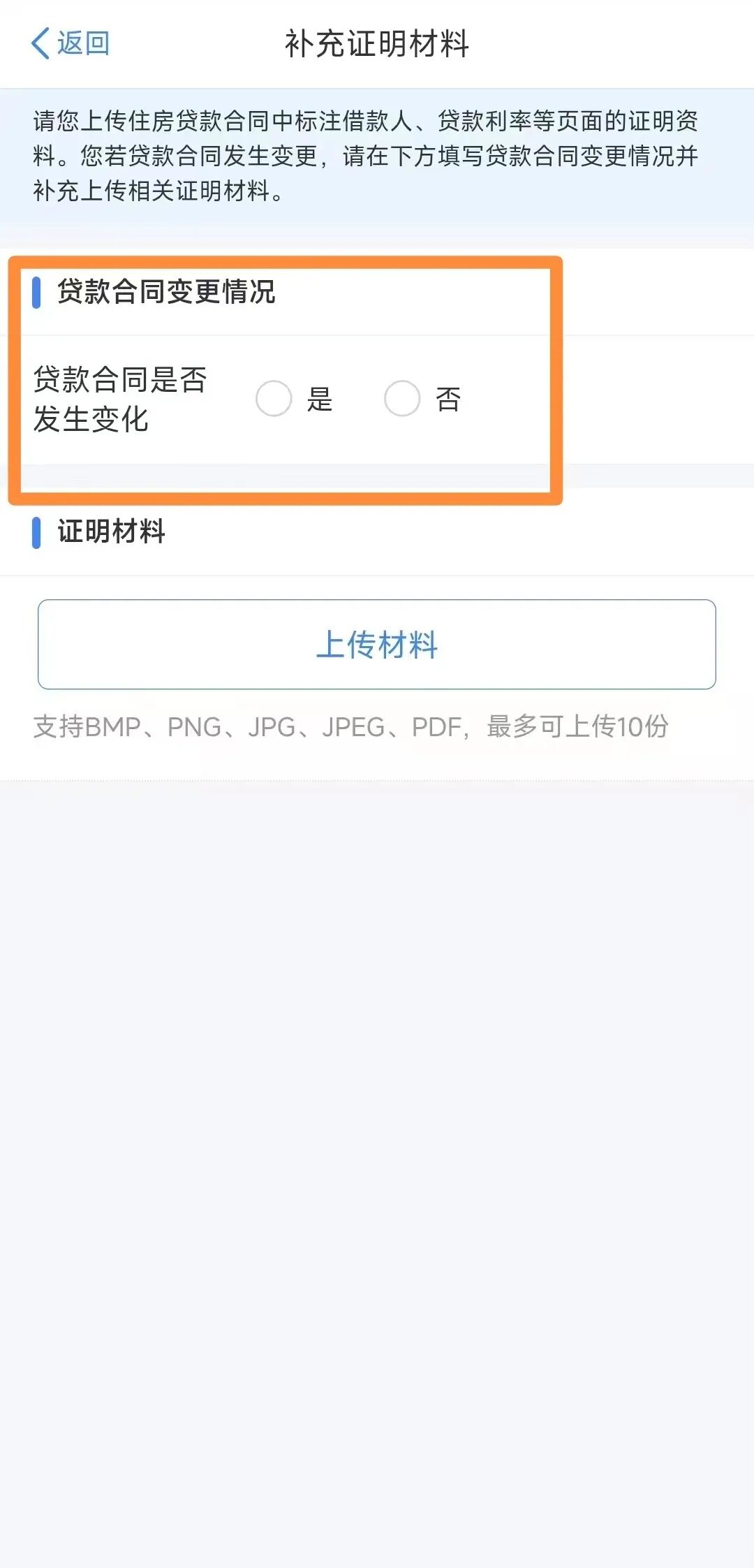

若2026年度的住房贷款信息存在以下变化:①存量住房贷款置换导致贷款合同变化、②同一住房商业贷款转为公积金贷款、③同一住房商业贷款转为组合贷款,可在填报2026年度的住房贷款利息专项附加扣除时点击页面下方的“证明材料”→贷款合同是否发生变化选择“是”→选择正确的“变更类型”→上传“证明材料”

滑动下方图片,查看手机操作

情形四:填写的是不同套住房

根据政策规定,纳税人只能享受一次首套住房贷款利息专项附加扣除。也就是说,即使纳税人名下有多套享受首套房贷款利率的住房,也只能保留其中一套住房的住房贷款利息专项附加扣除,须作废其他套住房的专项附加扣除信息。

如作废、修改专项附加扣除信息影响到年度汇算结果,请及时办理或更正相应年度综合所得年度汇算。
